I tempi di costruzione di una casa in X-Lam sono la domanda che chi sceglie il legno mi fa quasi sempre. La risposta breve è che il montaggio della struttura è molto rapido, ma la casa non si costruisce in pochi giorni. Prima ci sono progetto e permessi, prima ancora la produzione dei pannelli. Dopo vengono impianti, isolamento e finiture. Il legno accorcia alcune fasi e ne rende altre più prevedibili, ma chiede più lavoro in progetto. Qui spiego come si distribuisce il tempo, fase per fase, e da cosa dipende.
Tempi di costruzione di una casa in X-Lam: il quadro generale
Una casa in X-Lam passa per le stesse tappe di una casa in muratura: progetto, titolo edilizio, scelta delle imprese, cantiere, collaudi. Cambia il peso delle singole fasi. In muratura molte decisioni si possono rimandare al cantiere. Con l’X-Lam no.
I pannelli sono lastre di legno massiccio a strati incrociati, tagliate in stabilimento a controllo numerico. Ogni finestra, ogni foro per gli impianti, ogni giunto è già definito quando il pannello arriva in cantiere. Per questo il progetto esecutivo deve essere completo prima della produzione.
Il risultato è uno spostamento del tempo. Si lavora di più a tavolino e meno in cantiere. Chi lo sa in anticipo vive i mesi di progetto come un investimento, non come un ritardo.
Con l’X-Lam il cantiere è veloce perché le decisioni sono state prese prima. Se si rimandano, la velocità sparisce.
Progetto e permessi: la fase più lunga
Per una casa nuova serve il permesso di costruire. In Trentino lo disciplina la legge provinciale 15/2015, e i tempi dipendono anche dal Comune e dal contesto. Vincoli paesaggistici, piano regolatore e pareri degli enti possono allungare il percorso. Le pratiche edilizie a Trento per una nuova costruzione richiedono una progettazione accurata già in fase di domanda.
In parallelo si sviluppa il progetto strutturale ed esecutivo. Per l’X-Lam è un lavoro di dettaglio. Si definiscono i pannelli uno per uno, i collegamenti metallici, gli attacchi alle fondazioni, i passaggi degli impianti. Lavoro con modelli BIM, dove struttura, impianti e architettura stanno nello stesso modello. Gli errori di coordinamento si trovano sullo schermo, non in cantiere.
È anche il momento di scegliere l’impresa. Le aziende che producono e montano X-Lam hanno calendari di produzione. Bloccare per tempo uno slot evita attese a progetto finito.
Produzione dei pannelli e fondazioni

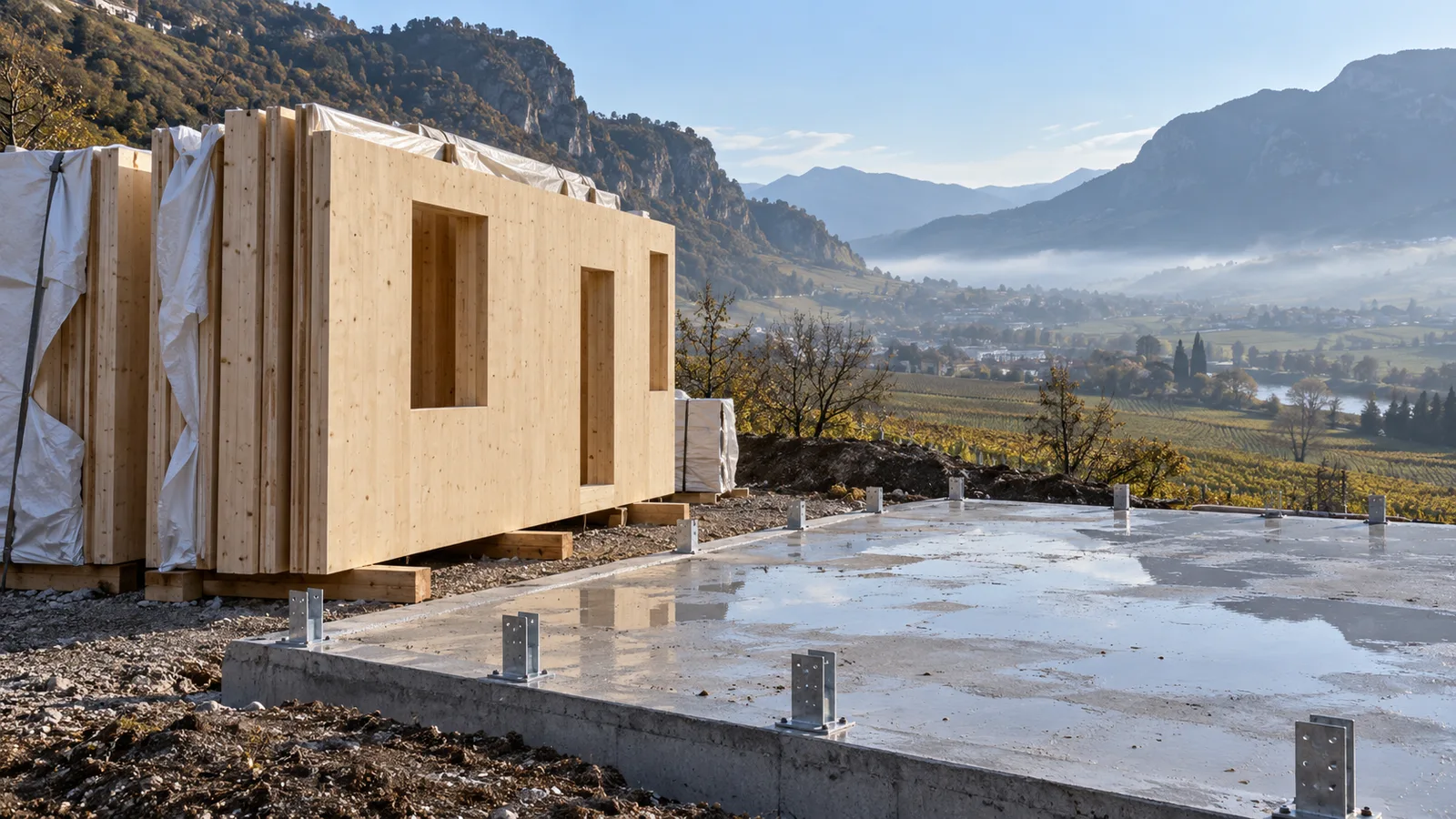

Mentre in stabilimento si producono i pannelli, in cantiere si preparano scavo e fondazioni. Le fondazioni restano in calcestruzzo armato anche in una casa in legno. Devono essere precise: il primo pannello appoggia su di esse, e un errore di quota si ripercuote su tutta la struttura.
Il tempo di produzione dipende dal fornitore e dal suo carico di lavoro. Va chiesto e scritto nel contratto. Allo stesso modo va concordata la data di consegna in cantiere, che deve coincidere con fondazioni pronte e mezzi disponibili.
Questa sovrapposizione è uno dei vantaggi reali del sistema. Due fasi che in muratura sono una dopo l’altra, qui avanzano insieme.
Il montaggio della struttura in legno
È la fase che colpisce di più. I pannelli arrivano numerati, una gru li posiziona e la squadra li collega. Pareti, solai e copertura salgono in fretta. Tra i pro e contro dell’X-Lam la rapidità è il vantaggio più evidente: la struttura si può montare in pochi giorni.
C’è però una condizione: l’acqua. Il legno va protetto dalla pioggia durante il montaggio. Per questo si pianifica la posa nelle stagioni più stabili, si coprono i pannelli e si chiude la copertura il prima possibile. Un pannello bagnato va lasciato asciugare prima di chiuderlo con isolanti e rivestimenti. Il tempo risparmiato in montaggio non va perso con una pioggia gestita male.
Il cantiere asciutto è un altro vantaggio. In una struttura in legno non ci sono getti da far maturare ai piani superiori. Le lavorazioni successive possono partire appena la struttura è chiusa e protetta.
| Fase | Cosa succede | Da cosa dipende la durata |
|---|---|---|
| Progetto e permesso di costruire | Progetto architettonico, strutturale ed esecutivo, domanda in Comune | Comune, vincoli, completezza del progetto |
| Scelta dell’impresa | Offerte, contratto, data di produzione | Calendario del produttore |
| Produzione pannelli e fondazioni | Taglio in stabilimento, scavo e getti in cantiere | Carico di lavoro del fornitore, meteo |
| Montaggio struttura | Pareti, solai, copertura | Dimensione della casa, accesso della gru |
| Involucro e impianti | Isolamento, serramenti, tenuta all’aria, impianti | Coordinamento tra le squadre |
| Finiture e collaudi | Pavimenti, rivestimenti, verifiche finali | Scelte del cliente, prove di tenuta |
Dopo il grezzo: involucro, impianti e finiture
Con la struttura montata la casa sembra quasi finita. In realtà inizia la parte più lunga del cantiere. Si posa l’isolamento esterno, spesso in fibra di legno. Si montano i serramenti. Si curano i nastri e le membrane che garantiscono la tenuta all’aria.
Poi entrano gli impianti. Nell’X-Lam le pareti non si tracciano come un muro in laterizio. I passaggi devono essere previsti in progetto, in contropareti o controsoffitti. Se sono stati disegnati bene, gli impiantisti lavorano senza sorprese. Se mancano, servono soluzioni improvvisate che rallentano tutto.
Prima delle finiture è prudente prevedere un test di tenuta all’aria, quando lo strato di tenuta è completo ma ancora visibile. Una perdita trovata in quel momento si ripara in poche ore. Infine arrivano pavimenti, rivestimenti, sanitari e cucina. Qui i tempi dipendono molto dalle scelte del cliente e dalla disponibilità dei materiali.
La struttura si monta in giorni. La casa si finisce in mesi. Chi confonde le due cose si aspetta un trasloco troppo presto.
Cosa accorcia e cosa allunga i tempi
Il fattore che accorcia di più i tempi è un progetto completo prima della produzione. Ogni decisione presa in anticipo è una settimana in meno di attesa in cantiere. Il secondo è il coordinamento: una sola regia tra produttore, impresa delle fondazioni, serramentista e impiantisti.
Allungano i tempi le varianti chieste dopo la produzione dei pannelli, il meteo durante il montaggio e le attese sui materiali di finitura. Allunga anche un iter autorizzativo complicato, che però si può prevedere già nelle prime fasi.
| Accorcia i tempi | Allunga i tempi |
|---|---|
| Progetto esecutivo completo prima della produzione | Varianti chieste dopo la produzione dei pannelli |
| Impianti disegnati nel modello BIM | Passaggi impianti decisi in cantiere |
| Slot di produzione prenotato per tempo | Attesa del calendario del produttore |
| Montaggio nelle stagioni più stabili | Pioggia sui pannelli non protetti |
| Finiture scelte in anticipo | Materiali di finitura ordinati tardi |
Nella mia esperienza la differenza la fa chi segue il cantiere ogni giorno. Per costruire casa a Trento seguo un unico percorso, dall’analisi del terreno ai collaudi finali, con un solo referente.
Domande frequenti
Quanto tempo serve per montare una casa in X-Lam?
Il montaggio della struttura portante, cioè pareti, solai e copertura, richiede in genere pochi giorni per una casa unifamiliare. Dipende da dimensioni, complessità e accesso della gru. È però solo una fase: prima ci sono progetto, permessi, produzione e fondazioni, dopo vengono isolamento, impianti e finiture.
Una casa in X-Lam si costruisce più in fretta di una in muratura?
Il cantiere di solito sì, perché la struttura arriva prefabbricata e non ci sono getti da far maturare ai piani. Il progetto invece richiede più tempo, perché ogni dettaglio va definito prima della produzione. Nel complesso il vantaggio maggiore è la prevedibilità: le date si rispettano meglio.
Si può costruire una casa in X-Lam in inverno?
Si può, ma va pianificato con cura. Il problema non è il freddo, è l’acqua. Durante il montaggio i pannelli vanno protetti dalla pioggia e dalla neve, e la copertura va chiusa il prima possibile. Molti preferiscono montare la struttura nelle stagioni più stabili e lavorare all’interno nei mesi freddi.
Le varianti in corso d’opera allungano molto i tempi?
Con l’X-Lam sì, più che in muratura. Una variante su una parete già prodotta può richiedere un nuovo pannello o lavorazioni in cantiere. Per questo le scelte su aperture, impianti e distribuzione si fanno prima della produzione. Le finiture interne restano invece flessibili anche a cantiere avviato.
